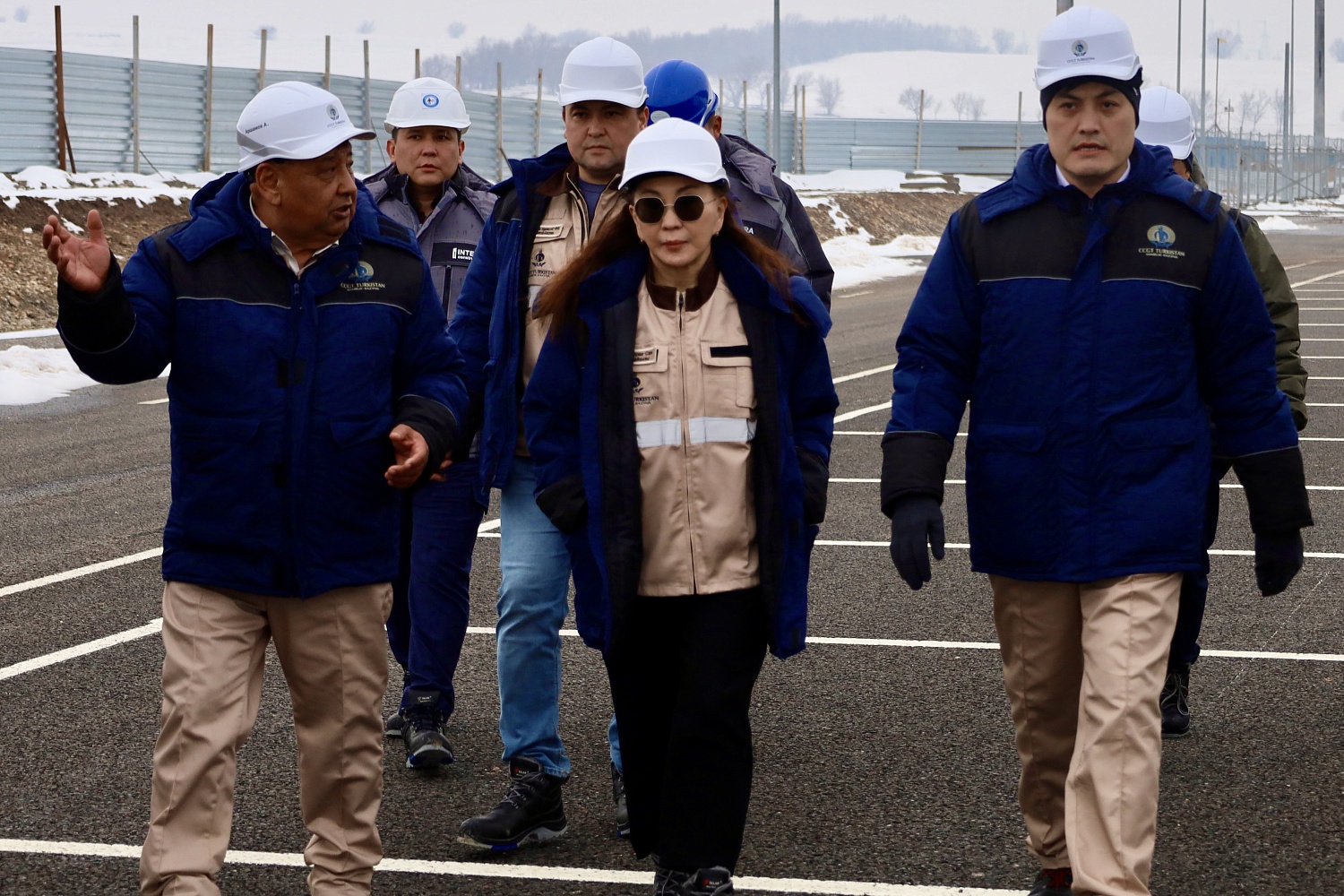

Руководство АО ФНБ «Самрук-Қазына» и АО «Samruk-Kazyna Construction» (SKC) посетило строительную площадку электростанции на базе парогазовой установки мощностью 1000 МВт. Цель визита - оценить текущий статус работ, готовность инфраструктуры и согласовать ключевые решения по дальнейшей реализации проекта, имеющего стратегическое значение для энергообеспечения юга Казахстана.
В выезде приняли участие со-управляющий директор по стратегии и управлению активами АО ФНБ «Самрук-Қазына» Бахытжан Таубаев, старший менеджер Департамента по инвестициям и развитию бизнеса АО ФНБ «Самрук-Қазына» Нурлан Бельгибаев, независимые директора Совета директоров АО «Samruk-Kazyna Construction» Сая Мыншарипова и Александр Милютин, а также старший менеджер Департамента энергетических и горнорудных активов АО ФНБ «Самрук-Қазына» и член Наблюдательного совета ТОО «ПГУ Туркестан» Алексей Репин.

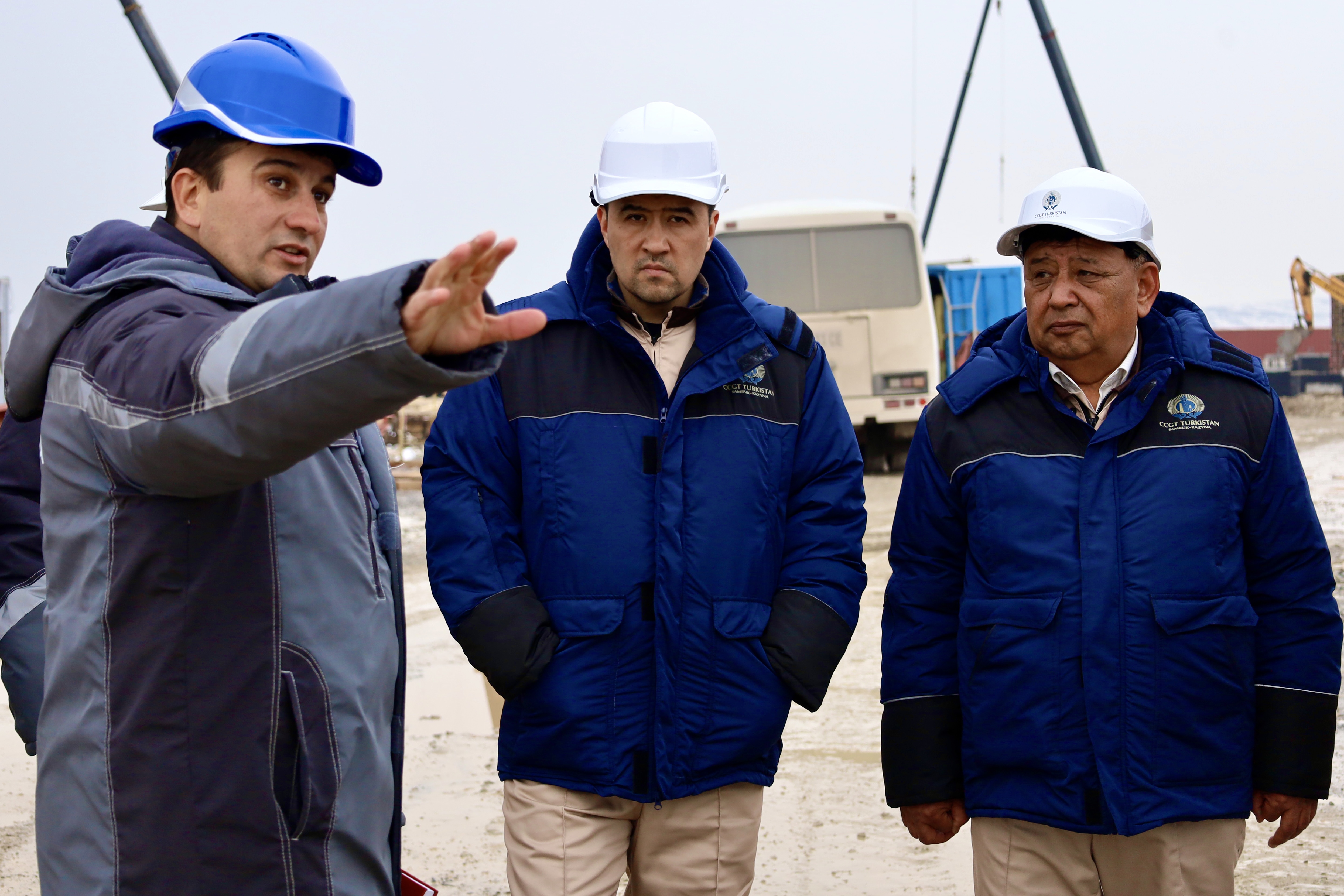

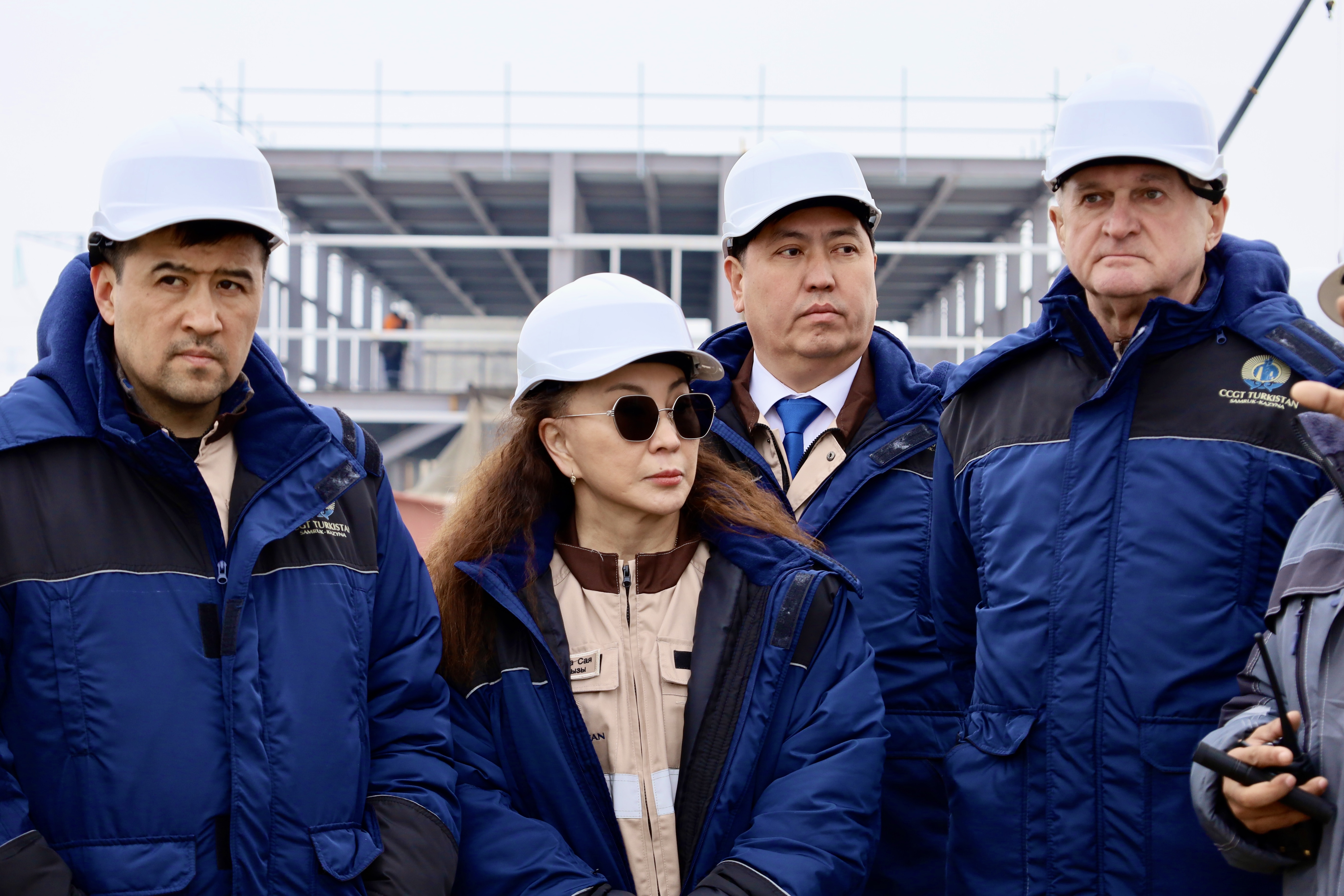

В ходе обхода делегация осмотрела ключевые объекты на территории электростанции, включая главный корпус и инфраструктуру внешнего газоснабжения, в том числе возводимую автоматическую газораспределительную станцию. Отдельное внимание уделено переходу проекта от строительно-монтажных работ к активной фазе монтажа основного технологического оборудования.

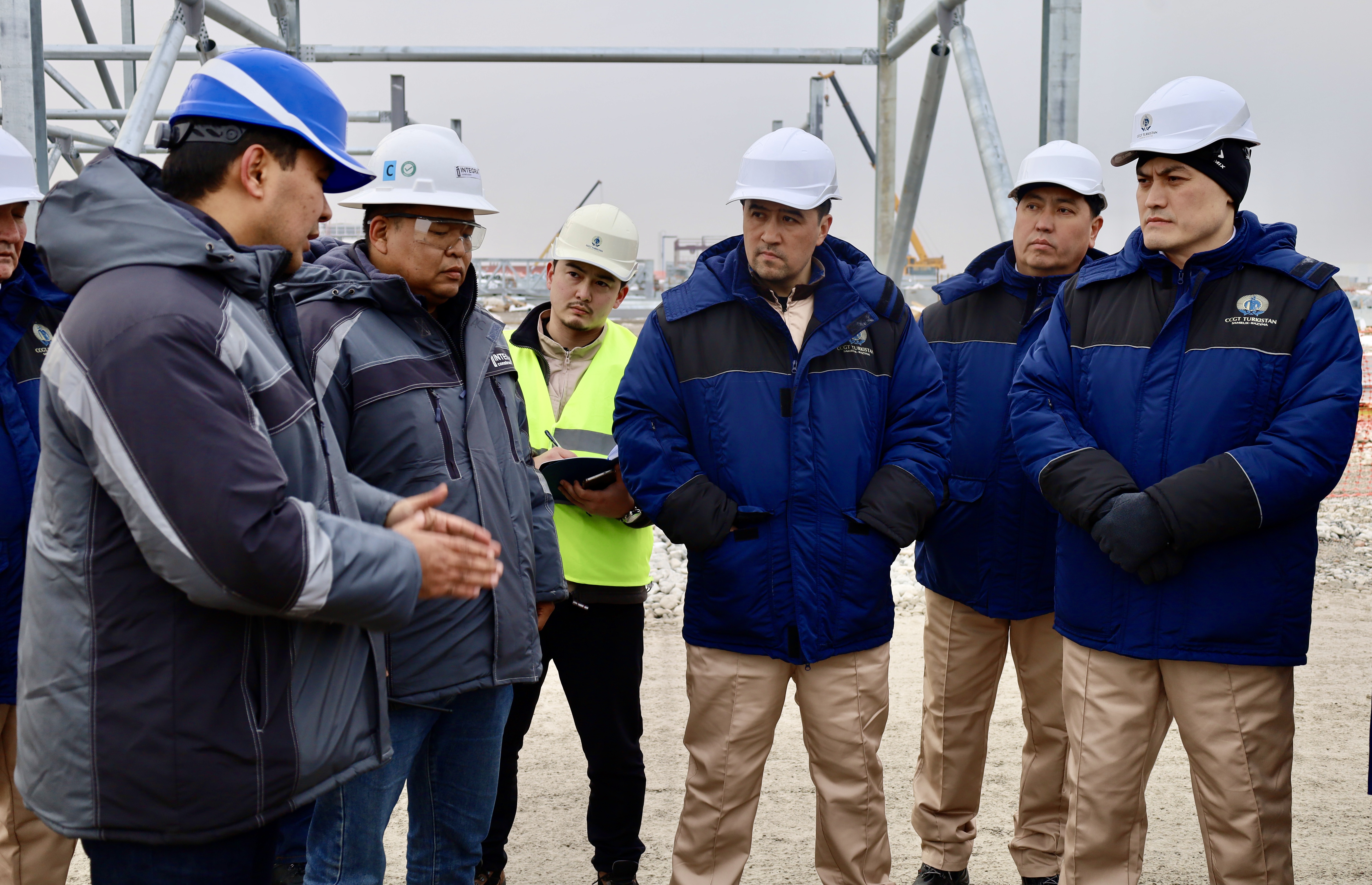

Председатель Правления ТОО «ПГУ Туркестан» Улан Буркитов отметил:«Мы достигли ключевого этапа в реализации проекта - приступили к монтажу основного оборудования ПГУ. Уже сформировано “газовое сердце” станции- газотурбинные агрегаты с генераторами и элементами системы управления».

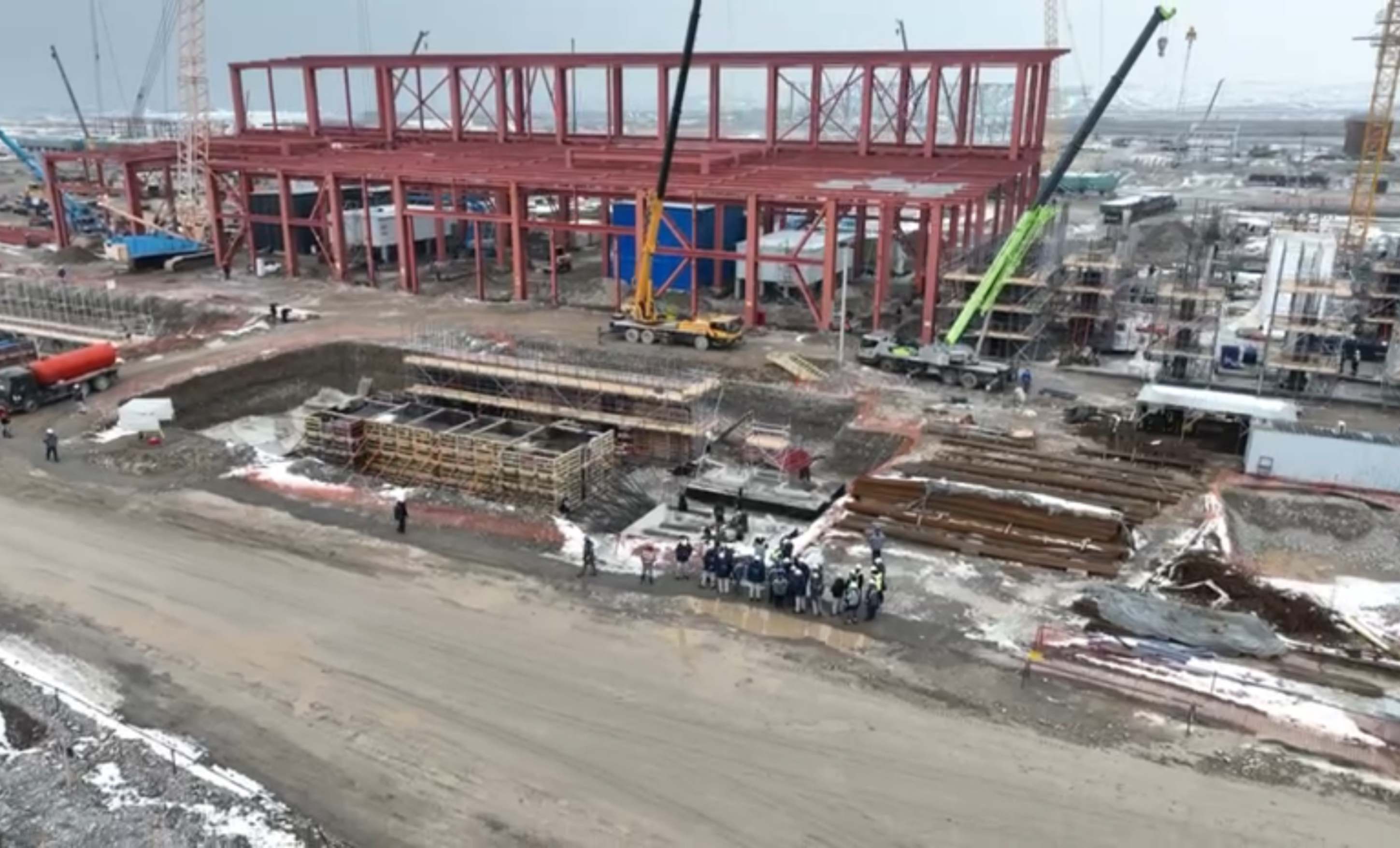

В ходе обхода также представили ход работ по направлениям, формирующим общий график проекта. Отмечено, что на площадку доставлено более 80% оборудования. Параллельно завершается подготовка ключевой инфраструктуры. По внешнему газоснабжению, включая автоматическую газораспределительную станцию, готовность строительно-монтажных работ составляет 94,1%. Подъездная автодорога к объекту выполнена на 100%. По линиям электропередачи готовность работ составляет 52%. На основной площадке продолжается строительство: по конструкциям железобетона (КЖ) выполнено 77,05%, по металлоконструкциям (КМ) — 19,09%.

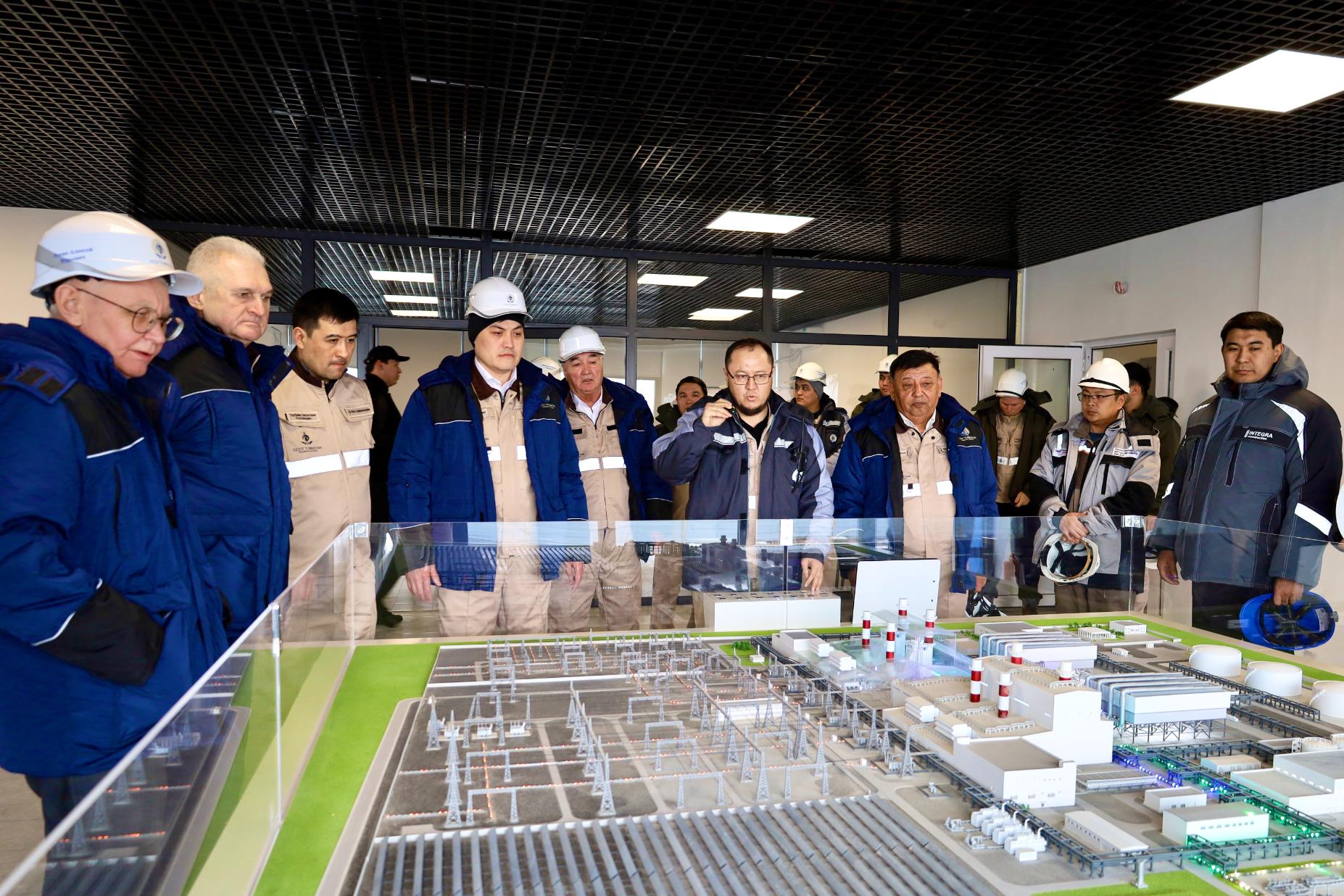

После обхода состоялось рабочее совещание с участием заказчика и представителей генерального подрядчика - консорциума в составе Doosan Enerbility (Республика Корея) и Integra Construction KZ (Казахстан). Стороны обсудили вопросы реализации проекта, требующие координации, а также подготовку к первому пуску газовой турбины, запланированному к концу 2026 года. По итогам визита руководство АО ФНБ «Самрук-Қазына» поручило сохранять набранные темпы работ и обеспечить выполнение графиков при строгом соблюдении требований промышленной безопасности и качества строительства.
