ПГУ «Туркестан» совместно с АО «KEGOC» проверили готовность объектов выдачи мощности, через которые будущая электростанция будет подключена к Единой электроэнергетической системе Казахстана. Ключевые вопросы рассмотрели в ходе производственного совещания под руководством Председателя Правления ТОО «ПГУ Туркестан» Улана Буркитова. В нем приняли участие директор филиала АО «KEGOC» «Южные МЭС» Ерлан Шалбаев, представители Doosan Enerbility и заместитель генерального директора ТОО «Integra Construction KZ» по южному региону Бахтияр Көшкінов.

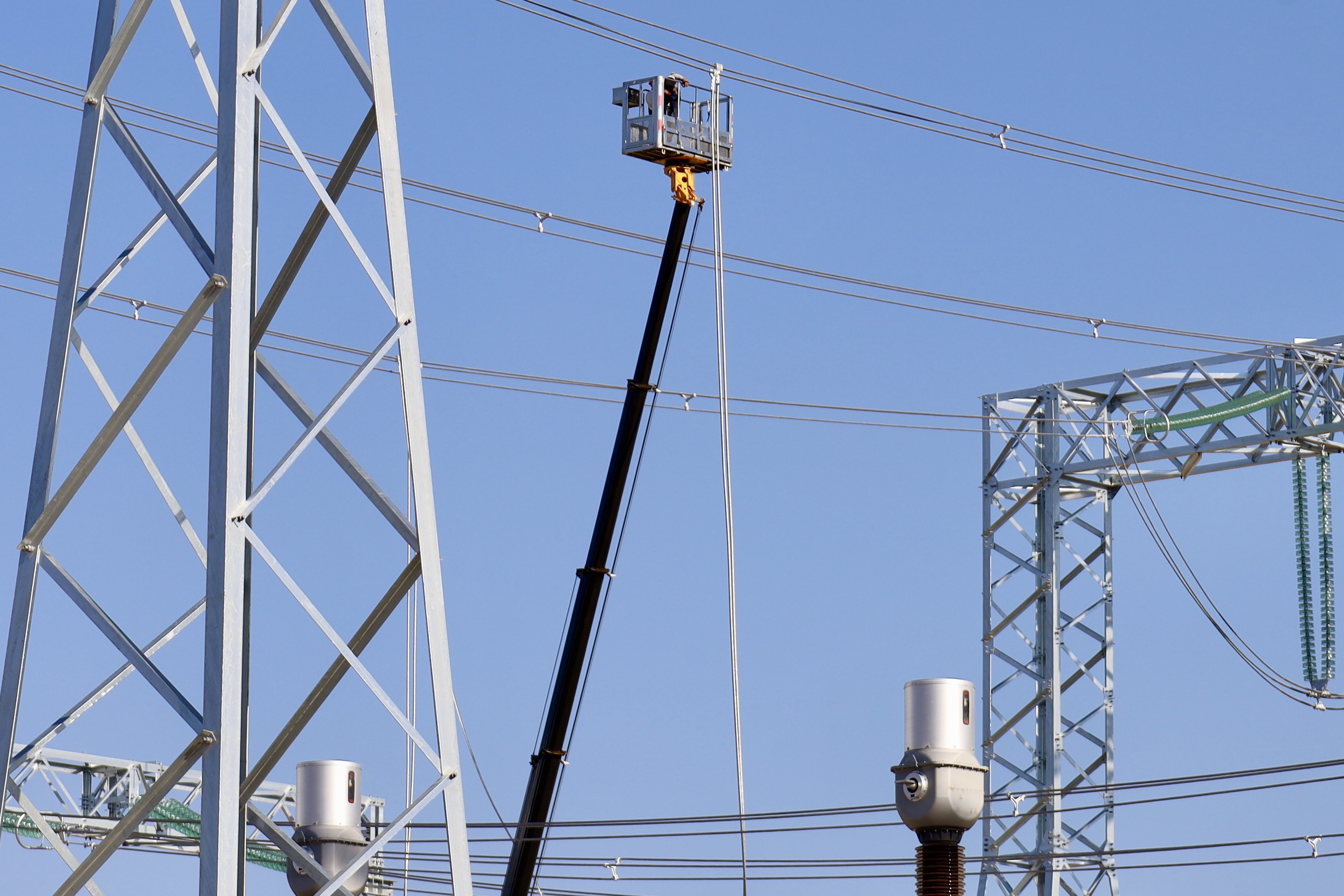

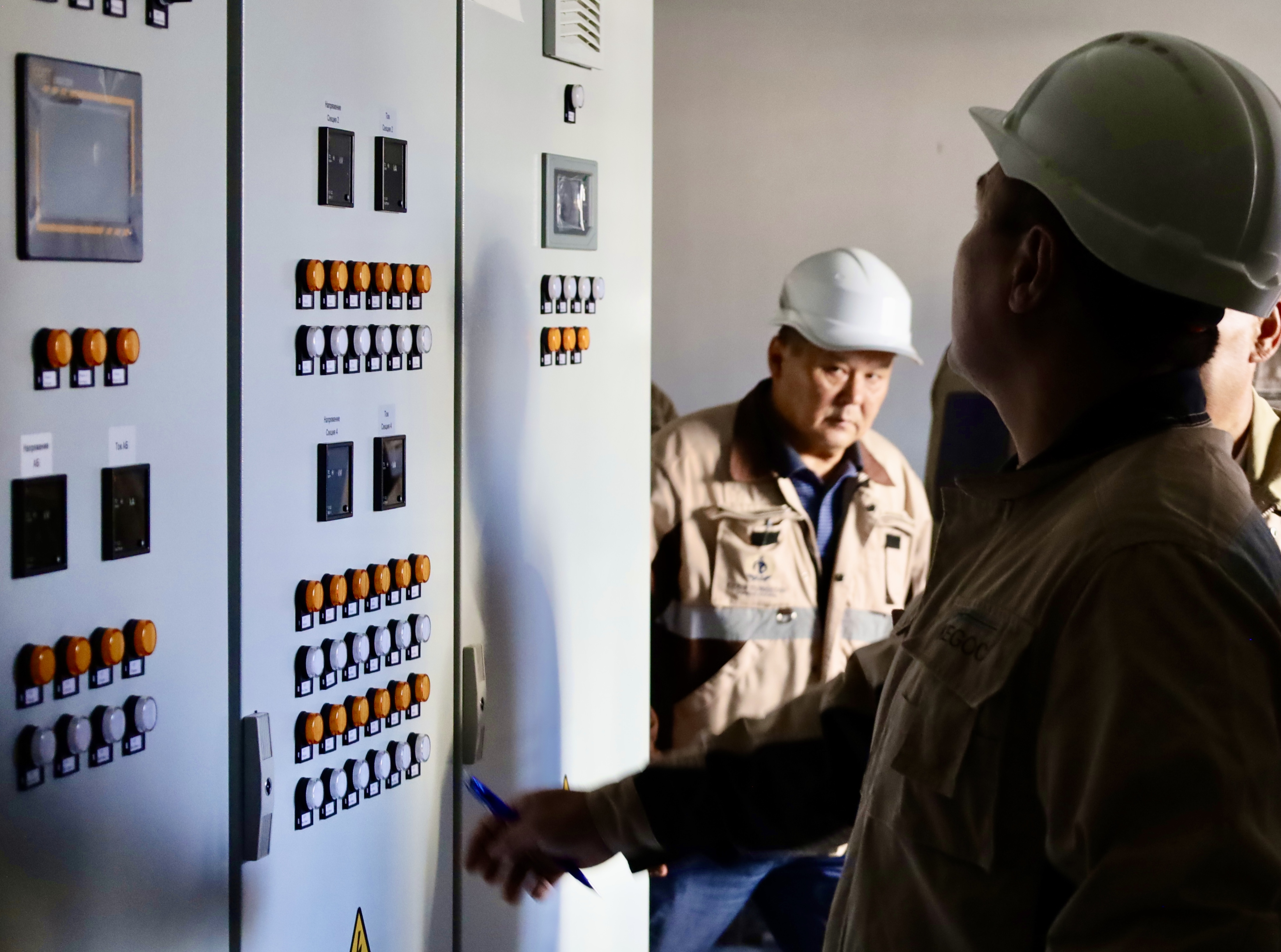

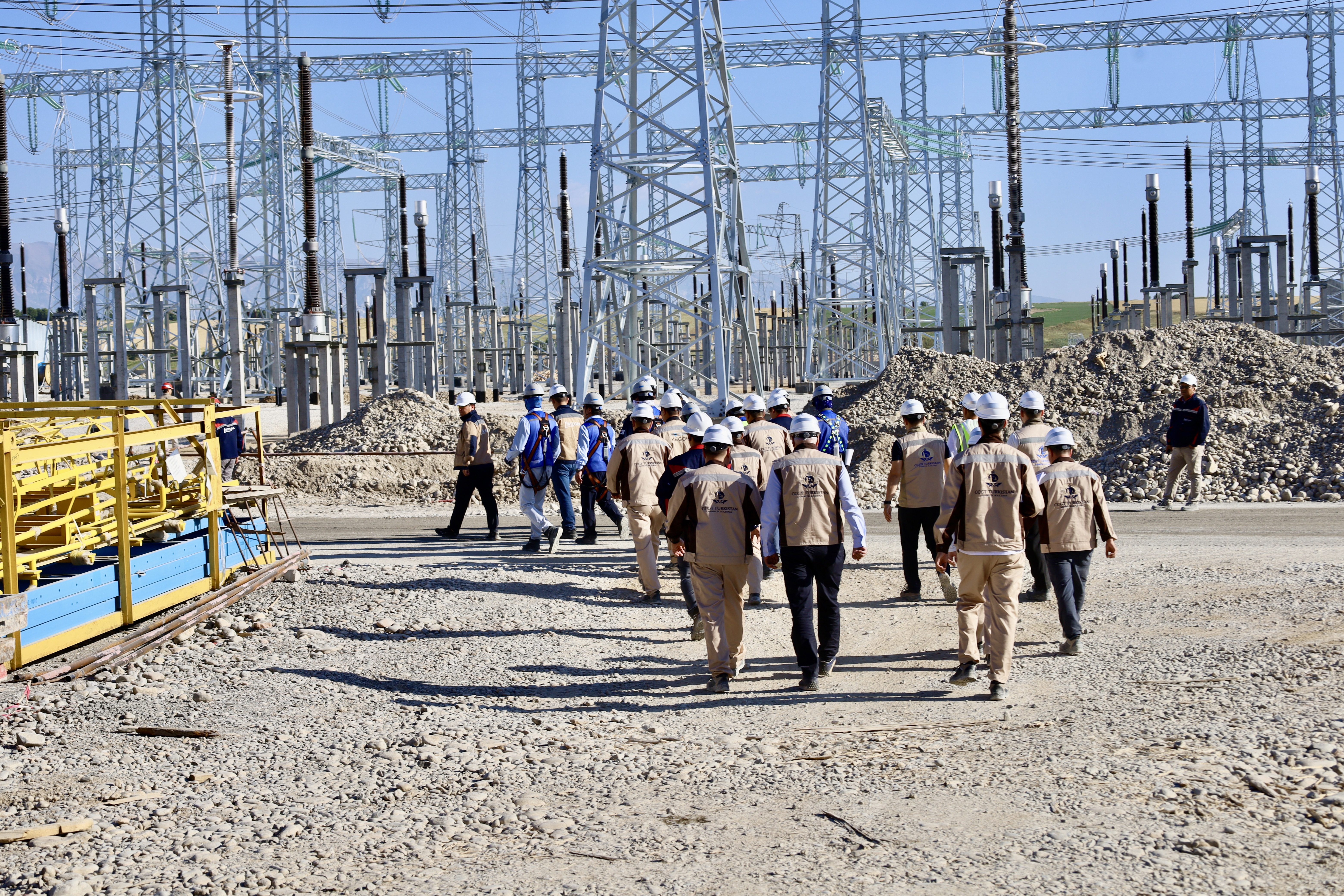

Участники осмотрели открытые распределительные устройства (ОРУ) 220 и 500 кВ, оперативный пункт управления (ОПУ) и электрощитовую первого энергоблока. Именно эти объекты обеспечат выдачу электроэнергии в Единую электроэнергетическую систему Казахстана после ввода станции в эксплуатацию.
Основное внимание было уделено соблюдению графика строительства, поставке оборудования и ускорению кабельных работ. Директор филиала АО «KEGOC» «Южные МЭС» Ерлан Шалбаев отметил, что уже на этапе строительства важно синхронизировать подготовку оборудования и объектов выдачи мощности, чтобы обеспечить своевременное и надежное подключение станции к национальной энергосистеме. Представители консорциума совместно с участниками проекта прорабатывают дополнительные организационные решения, направленные на увеличение темпов строительно-монтажных работ.

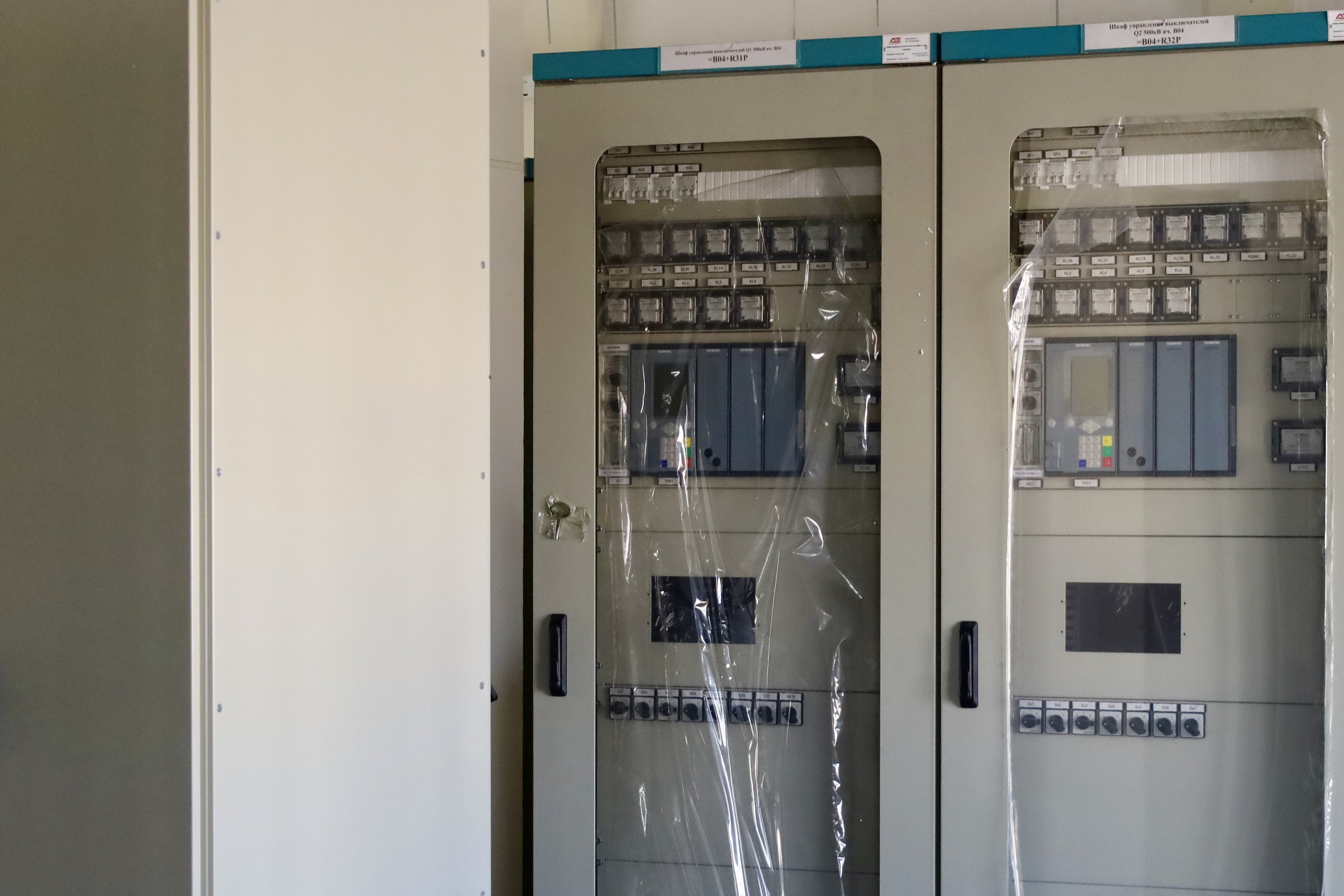

На ОРУ-220 кВ завершена установка всех 13 выключателей, продолжается монтаж разъединителей. На ОПУ ведутся работы по прокладке кабельных линий: проложено около 4 километров силового кабеля, продолжается прокладка контрольного кабеля. Doosan Enerbility сообщил, что 70% силовых кабелей уже доставлены на площадку и переданы для монтажа.
«Если оборудование и материалы уже на площадке, а требования техники безопасности позволяют выполнять работы ночью, то не нужно ограничиваться только дневной сменой. Если днем не успеваем — значит, работаем и днем, и ночью», — подчеркнул Председатель Правления ТОО «ПГУ Туркестан» Улан Буркитов.
По итогам совещания участникам проекта поручено ускорить выполнение работ на объектах выдачи мощности, обеспечив параллельное проведение строительно-монтажных, кабельных и пусконаладочных работ.
