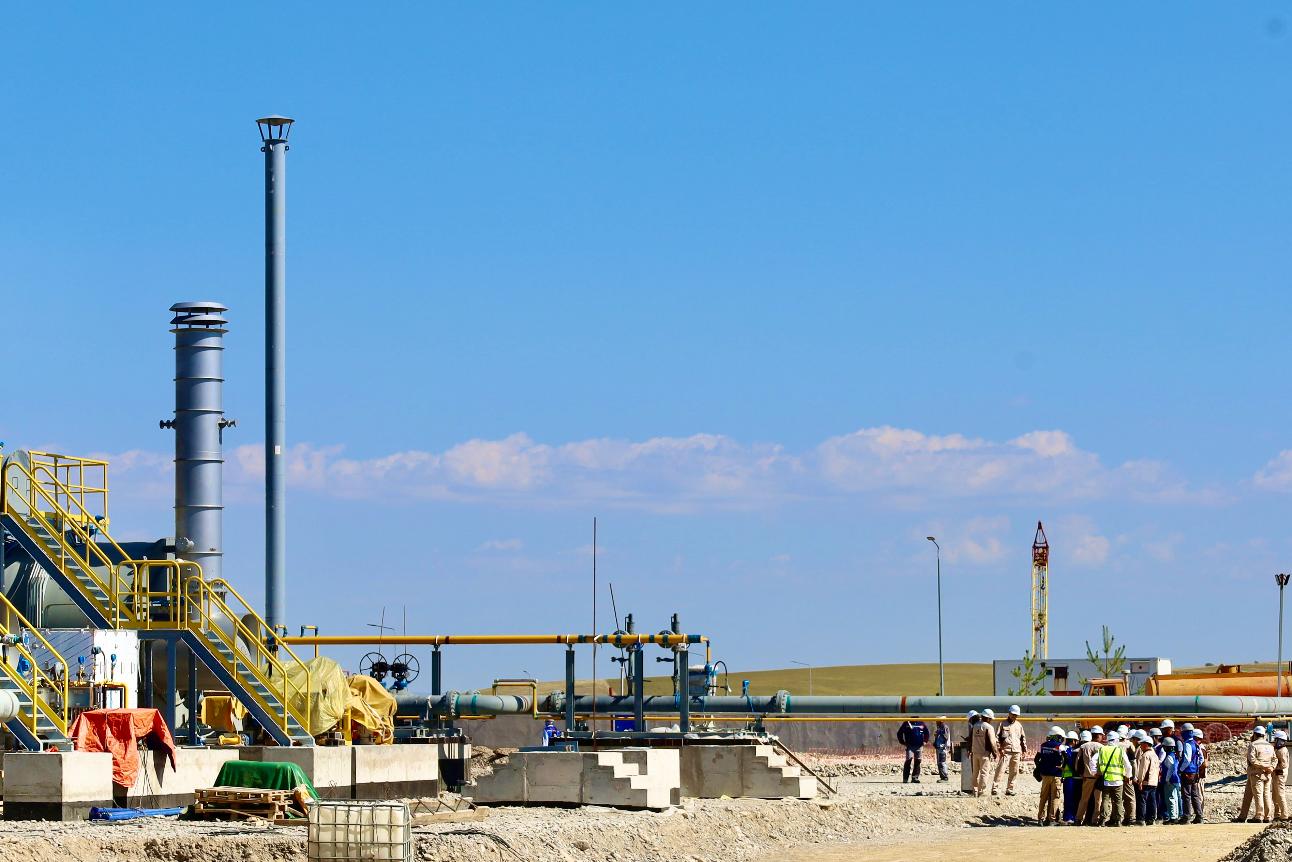

На строительной площадке ТОО «ПГУ Туркестан» готовятся к гидравлическим испытаниям на пункте подготовки газа. Ход работ проверили на производственном совещании с участием директора департамента по контролю строительства ТОО «ПГУ Туркестан» Куата Жылкыбаева, представителей Doosan Enerbility, ТОО «Integra Construction KZ», технического и авторского надзора. Участники осмотрели пункт подготовки газа, где ведется обвязка трубопроводов. Этот объект отвечает за подготовку природного газа до параметров газовых турбин: очистку, регулирование давления, подогрев, учет расхода, контроль параметров и безопасную подачу газа к оборудованию ПГУ.
Как сообщил ведущий инженер СМР департамента по контролю строительства Абдушукур Абдирашитов, в данный момент на ППГ идет подготовка к гидравлическим испытаниям. «Работы по пункту подготовки газа выполняются в высоком темпе. На сегодня завершено 85% общего объема работ», - отметил Абдушукур Абдирашитов.

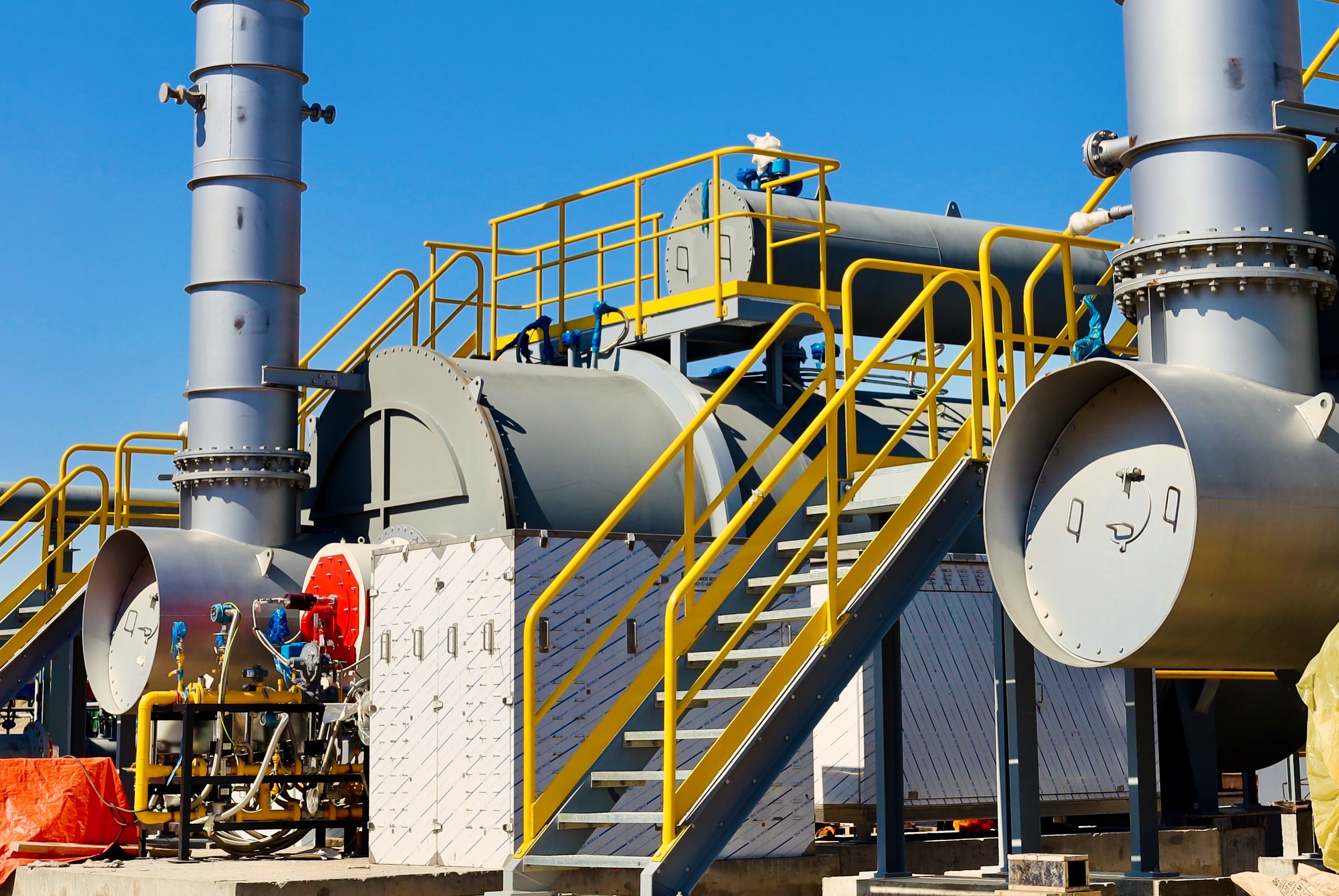

Далее участники совещания осмотрели два уровня электрощитовой первого энергоблока и проверили исполнение поручений, данных на предыдущих производственных совещаниях. В главном корпусе продолжается установка систем воздухозабора газовых турбин №1 и №2. Система воздухозабора, или Air Intake System, подает очищенный атмосферный воздух к компрессору газотурбинного генератора, снижает шум и защищает оборудование от загрязнений, обледенения и погодных факторов.
На участке котлов-утилизаторов первого энергоблока продолжается покольцевая сборка основной дымовой трубы. Также идет стыковка газовых турбин с котлами-утилизаторами.
